為深入貫徹落實兩級公司“大干二季度”實現上半年“雙過半”任務目標動員會精神,路橋分公司蘭州柴家峽大橋項目部咬緊目標、加壓奮進,持續大干搶進度,不斷掀起大干高潮。
按照路橋分公司領導和機關部門現場指導提出的具體要求,項目部細致梳理分析每一項工作任務,在“疫情防控到位、安全生產無事故、技術質量受控制”的基礎上,提升精細化管理水平,向管理要效益。通過統籌安排人員、材料物資和機械設備,合理組織資源配置,優化施工方案,縮減工期,降本增效。為穩步推進工程建設,保證節點工期按期扣網,項目部堅持領導帶班,專業技術人員現場輪班值守,應對雨期防汛,及時協調解決問題。施工過程中克服早晚溫差大、黃河水位上漲等不利條件影響,現場全體參戰人員勞動熱情空前高漲,夜以繼日抓進度,爭分奪秒搶時間、保節點,向“大干二季度”發起總攻,以高度自覺打贏勞動競賽攻堅戰。

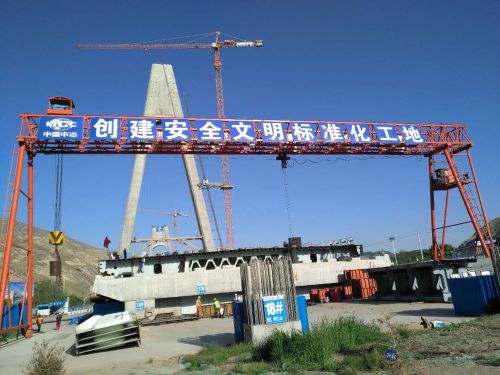

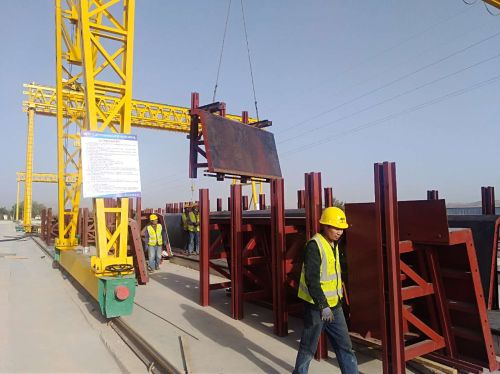

截止5月18日,項目部累計完成南北兩岸鋼箱梁頂推484米,占鋼箱梁全長719米的67%,主塔爬模爬架和橫撐拆除分解全部完成,頂推臨時墩支架安裝加緊施工,鋼蓋梁和斜拉索正在加緊制作。預制箱梁鋼筋加緊制作安裝,定型模板開始進行預拼和安裝,預計本周內進行首片30米預制箱梁混凝土澆筑。項目部全員始終發揚“雷厲風行、使命必達”的企業作風和“堅韌不拔、勇攀高峰”的企業精神,圍繞目標任務群策群力,連續奮戰,確保下達產值經營指標完成和各項工作落地見效,為公司交上一份滿意答卷。
